国产精品国产亚精品不卡-亚洲欧美精品久久一区-久久久这里有的精品97-久久偷拍美女洗澡视频

今天是2025年05月01日,星期四,歡迎您訪問深圳建筑業協會官網

企業動態

攻堅克難 強化措施 | 穩步推進地鐵10號線交通疏解工程進度

信息來源: 深圳市路橋建設集團有限公司  信息提供日期:2019-12-24   瀏覽:1193


項目概況

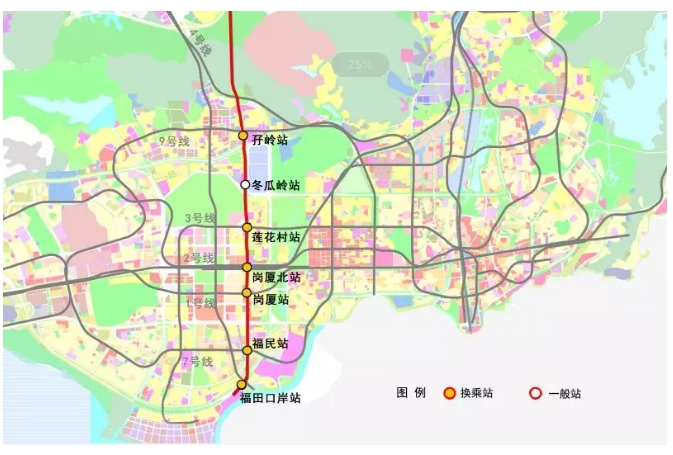

深圳市城市軌道交通10號線交通疏解工程10601標位于深圳市福田區,南起于福田口岸站,終至于孖嶺站,包括有在建地鐵10號線的8個站點和2個站點區間,沿線經過福田區城市中心區,站點均布設在福田區城市重要交通節點上,涉及的主干道有彩田路、紅荔路、福強路等。

根據地鐵10號線建設需求和道路交通實際,交通疏解工程分為三個階段實施第一階段為車站主體結構施工階段,第二階段為車站附屬結構施工階段,第三階段為恢復階段。交通疏解工程施工內容包括道路工程、橋梁工程、交通設施工程、信號監控工程和照明工程等。

項目特點

(一)點多線長面廣,施工干擾和風險點多


因本標段交通疏解路段為地鐵10號線福田中心區段全線涉及的市政道路路段,且沿線站點均布設在城市重要交通節點上,沿線經過成熟居住區和成熟商業圈,故體現為施工范圍點多線長面廣、區域性交通影響大,施工干擾和風險點多,社會關注度高等特點。


(二)施工周期長,間歇性短期的工期緊任務重
因交通疏解是地鐵開工建設的首先環節,也是地鐵收尾建設的最后環節,故體現為施工周期長,施工階段性明顯,間歇性短期的工期緊任務重等特點。

(三)設計方案變更多、交通疏解協調難度較大

因地鐵主體施工需求變化和交通疏解占道占挖等手續辦理過程中涉及的交委、交警等政府職能部門意見要求,故體現為設計方案變更多、疏解倒邊次數多、交通疏解協調難度較大等特點。


項目動態

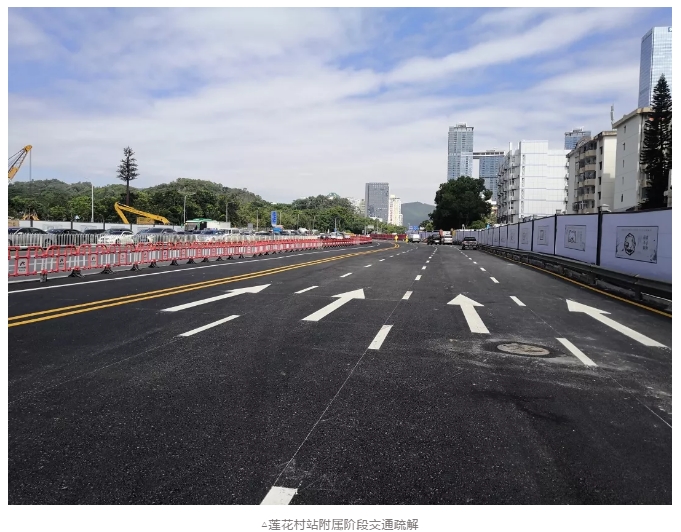

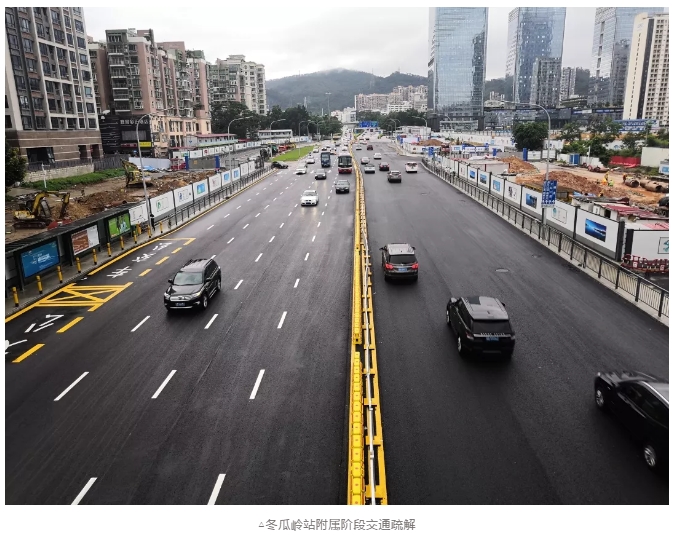

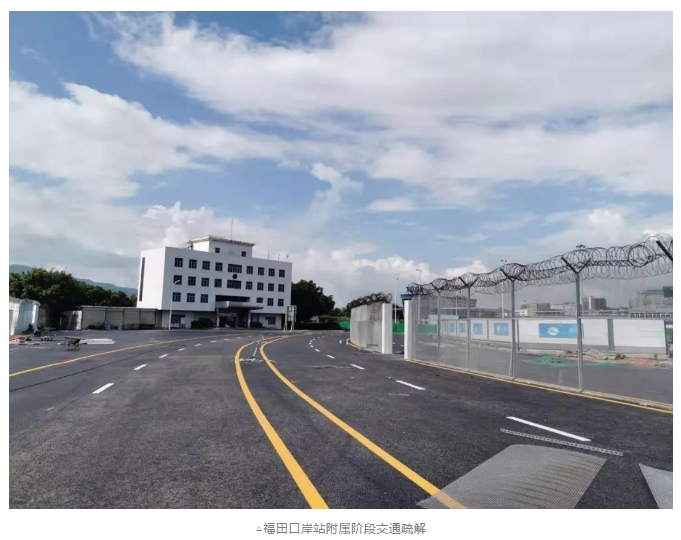

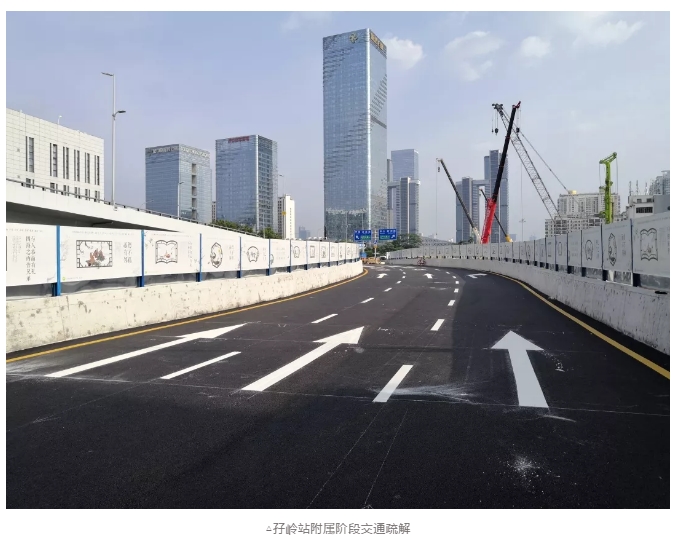

根據深圳市城市軌道交通10號線將于2020年年中開通運營的工程建設計劃和現場施工進展實際,現交通疏解工程(2019年期間)正處于車站附屬結構施工階段,預計2020年上半年各站點將陸續進入交通疏解道路恢復階段。

(一)主動多方聯動協調,優化交通疏解方案


根據施工合同約定,交通疏解工程施工單位作為地鐵10號線本標段范圍內前期工程施工的總協調人,項目部積極內聯建設單位、施工單位、設計院,主動外聯交委、交警和相關政府部門,全力以赴做好地鐵工程施工期間所有施工單位的工程施工手續辦理和協調工作。2019年期間,累計辦理了40余個交通疏解占道占挖等施工手續


一是深入了解現狀區域路網情況、路網組織形式和現狀交通管理情況,多維度優化交通疏解方案,盡早實現疏解方案和占道占挖許可獲批;

二是爭取各方大力支持和共同協調,充分做好交通疏解倒邊施工準備工作,做到各工點每期倒邊平穩過渡,持續保障疏解道路交通暢通。






(二)積極宣傳營造氛圍,爭取社會理解支持


因地鐵工程施工涉及的影響范圍較廣,對城市功能保障和市民工作生活狀態影響較大,項目部主動聯合有關參建單位通過各類方式方法廣泛開展溝通宣傳工作,向社會介紹地鐵建設是民生工程、便民工程,同時也陳訴目前面臨的施工窘境,積極爭取周邊百姓、政府職能部門的支持。


一是積極主動和周邊物業及市民聯系溝通,暢通常態化聯系溝通渠道,做好施工方案變化及時告知、意見要求能及時響應、發現問題及時善后處置;

二是做好交通疏施工的安全文明措施,做好施工期間的城市環境美觀整齊,減少施工對工作生活環境的影響。


(三)強化施工組織措施,保證工程目標節點


面對巨大的地鐵10號線將于2020年年中通車任務下附屬階段施工工期壓力,項目部緊緊圍繞節點目標,強化施工組織措施,2019年期間,累計完成了40余次交通疏解施工任務,按時或提前完成了地鐵建設集團制定的29個工程進度考核目標節點,四個季度累計取得節點目標獎勵150余萬元。


一是項目分管領導現場盯崗,碰頭會每日梳理日常部署,現場專題會解決專項問題,努力做到問題不過夜,強硬組織領導和管理,實現施工組織高效運轉;

二是反復優化施工方案,精心組織勞務隊伍,合理安排機械設備,保證全力投入到各項關鍵程序、重要環節的施工作業中;

三是繼承發揚路橋人善打硬仗的工作作風,項目部全體人員精誠團結,迎難而上,戰高溫,斗雨季,連續作戰,全身心地投入到工作中去。


 (四)常態施工維護管理,保障道路交通安全

因地鐵工程施工周期較長,疏解路段道路因地下結構施工、重型施工車輛通行均等因素均會發生存在不同程度的路面病害、交通設施勞損問題,充分考慮到彩田路和福強路分別是進出梅林關的南北向大動脈、進出福田口岸必經之路的交通重要性,項目部采取了有效的針對性措施進行施工維護常態化管理,全力做好各項重大活動期間的道路保障工作,持續維護道路交通安全。

一是建立“道路交通安全工作小組:道路小隊+交通設施小隊+路燈小隊”的一組三隊工作機制;

二是制定針對性道路巡護方案,扎實開展日常動態化巡護工作,定期進行技術交底和安全教育,做到道路隱患規范處治和妥善快速應急處理。



(五)秉承城市服務理念,先行示范貢獻力量

根據市政府和地鐵集團關于地鐵10號線將于2020年年中通車的目標要求,深圳市城市軌道交通10號線交通疏解工程各工點將于2020年中陸續進入恢復階段。


在后續的恢復階段施工過程中,項目部將狠抓工程過程控制,嚴格安全質量管控,高起點、高標準做好現場文明施工,在保證質量安全的前提下,不斷優化施工方案,科學做好生產調配,保證施工進度穩步全面推進,全力保障地鐵10號線順利通車和早日還路于民,為深圳建設中國特色社會主義先行示范區貢獻力量
